پروژه نیروگاه خورشیدی ۷ مگاواتی نصیرآباد زنجان در حال حاضر به حدود ۶۰ درصد پیشرفت فیزیکی رسیده است.

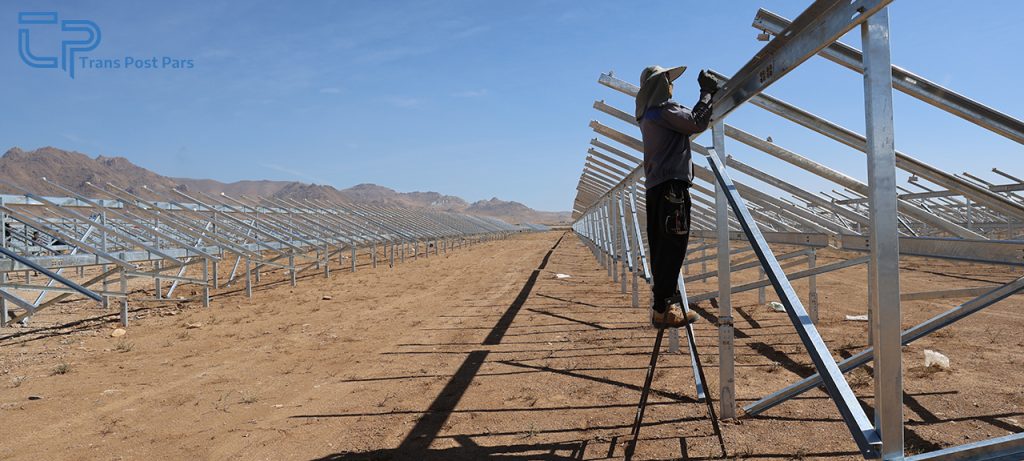

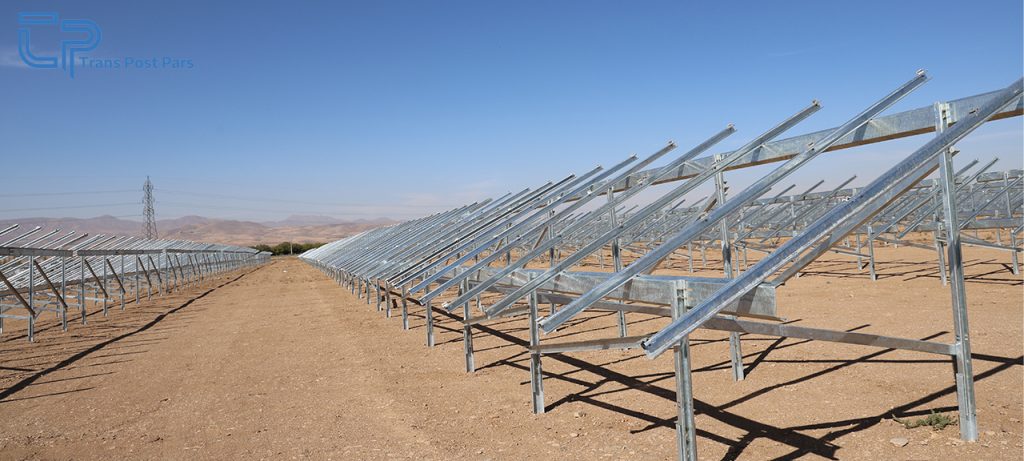

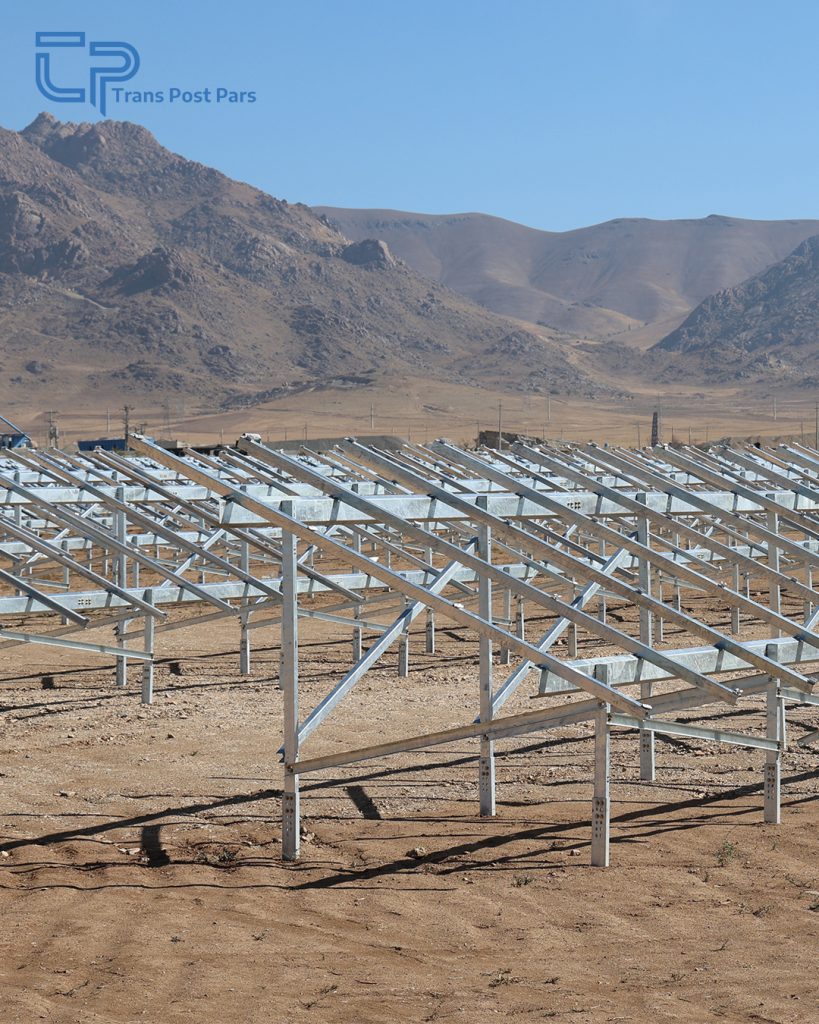

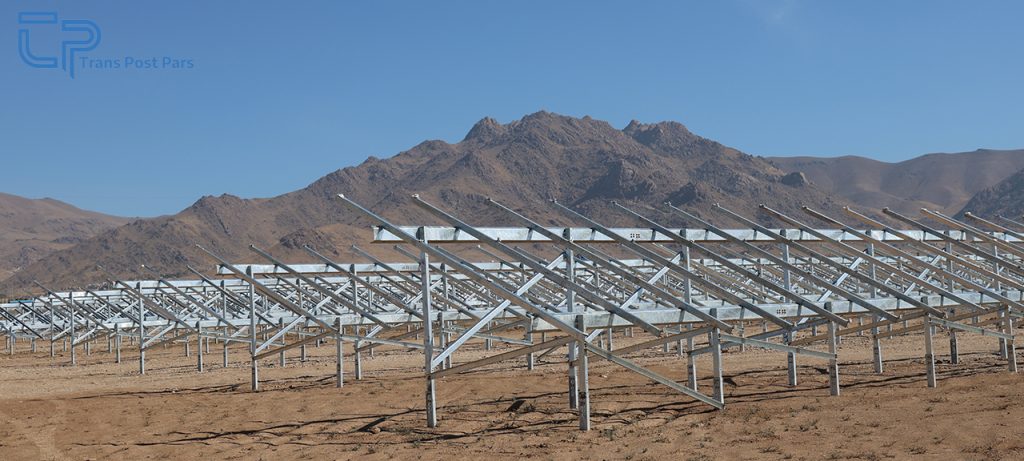

در بخش اجرایی، عملیات نصب سازههای نگهدارنده پنلهای خورشیدی بهطور کامل به پایان رسیده و این بخش آماده نصب پنلهاست. در حال حاضر، تحویل پنلها از سوی کارفرمای پروژه در انتظار است. همچنین عملیات اجرای اسکلت ساختمان پروژه در حال انجام میباشد.

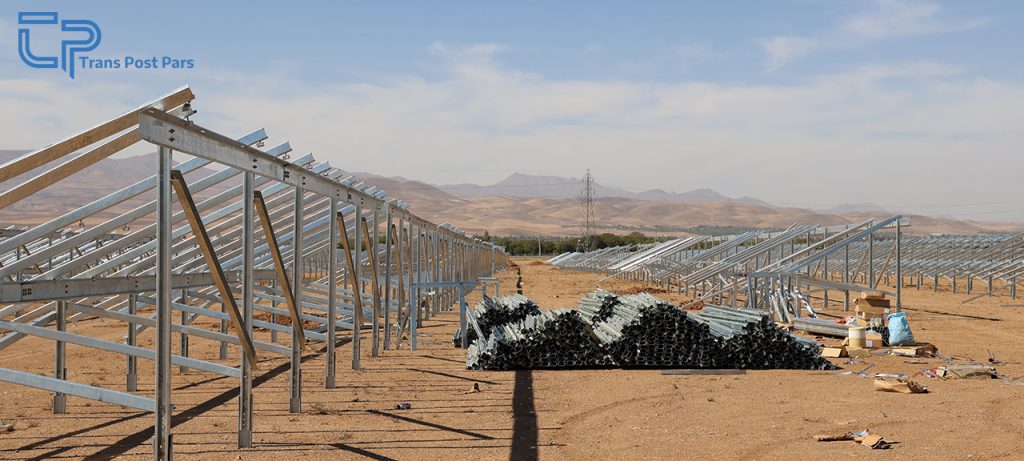

در بخش تأمین تجهیزات نیز پیشپرداخت کابلها، تابلوهای DC و سایر تجهیزات اصلی پروژه انجام شده و فرآیند ساخت و آمادهسازی این تجهیزات در حال پیگیری است.
مهمترین چالش پیشروی پروژه، تأخیر در تحویل پنلهای خورشیدی و اینورترهاست که از عوامل اصلی طولانی شدن زمان اجرای پروژه به شمار میرود. با تحویل بهموقع این تجهیزات، امکان تسریع در ادامه عملیات اجرایی فراهم خواهد شد.
براساس برنامهریزی انجامشده، پیشبینی میشود نیروگاه خورشیدی نصیرآباد تا پایان آذرماه به بهرهبرداری برسد.
خبرنامه ما
وزارت نیرو
توانیر
ترانس پست پارس
آدرس: تهران، ستارخان، حبیب اللهی، فلاحتپور، نبش خیابان پنجم، پلاک۱۰
شماره تماس : ۳-۰۲۱۶۶۵۵۹۴۰۱
شماره فاکس : ۳-۰۲۱۶۶۵۵۵۶۴۲
آدرس ایمیل : Info@tpp-eng.com
کد پستی : ۱۴۵۵۹۶۳۹۶۳
تمام حقوق این سایت متعلق به شرکت ترانس پست پارس میباشد.
